Jira 平均状态时间中横线与 0.00 有什么区别

在 StatusPath 的 Average Time in Status 表格中,横线和 0.00 表示不同的证据。横线表示在报表范围、历史窗口和计算规则下,该分组行没有符合条件的状态贡献,因此没有可显示的数值平均值。0.00 是数值,但它本身不能证明未舍入时长精确为零:Decimal Hours 显示两位小数,精确零与舍入后为零的小正数可能看起来完全相同。解释前必须核对原始区间、Calendar 交集和贡献者数量。

本指南解释单元格,不重讲完整平均公式

这篇故障排查指南只回答一个问题:Average Time in Status 单元格显示 -、0.00 或正数时,分别应该检查什么?重复进入、分母规则和通用公式见Jira 状态平均时长如何计算。如果缺少的是整个状态列标题,而不是某个单元格数值,请看为什么 Jira 状态列没有出现在 Time in Status 报表中。

下文区分的是经过本地核验的 StatusPath 行为,不是 Jira 为横线或零定义的语义。Jira 提供流转证据。Atlassian 文档说明,工作项的 Activity → History 会记录字段编辑和工作流移动。StatusPath 再应用所选范围、历史控制、Calendar、分组与时长格式。

真实 Jira 场景:同一个 Calendar 下的三种 QA 结果

一名发布经理把包含 3 个工作项的 Average Time in Status 报表按自定义 Team 字段分组,并且只显示 QA。每个分组只有一个工作项,三种单元格状态因此可以逐项核对。

全程保持以下配置不变:

设置 值
Report Average Time in Status
工作项范围 project = SR AND key in (SR-5401, SR-5402, SR-5403) ORDER BY key ASC
Work item date range 空
Trim History 关闭
Calendar Weekdays 09:00-17:00 UTC
Format Decimal Hours
Group by Team
所选状态 QA

Jira History 证据与 Calendar 重叠时间如下:

Team 分组 工作项 相关 Jira History QA 贡献者 计入的 QA 时长 显示的 QA 平均值
No QA entry SR-5401 In Progress → Done;没有 QA 区间 0 无数值 -
Weekend QA SR-5402 周六 09:00 → 11:00 UTC 处于 QA 1 0h 0.00
Business-hour QA SR-5403 周一 09:00 → 11:00 UTC 处于 QA 1 2h 2.00

Weekdays 09:00-17:00 UTC 是这份可复现报表使用的 Calendar 名称,不代表 Jira 或 StatusPath 在所有环境中的默认日历。

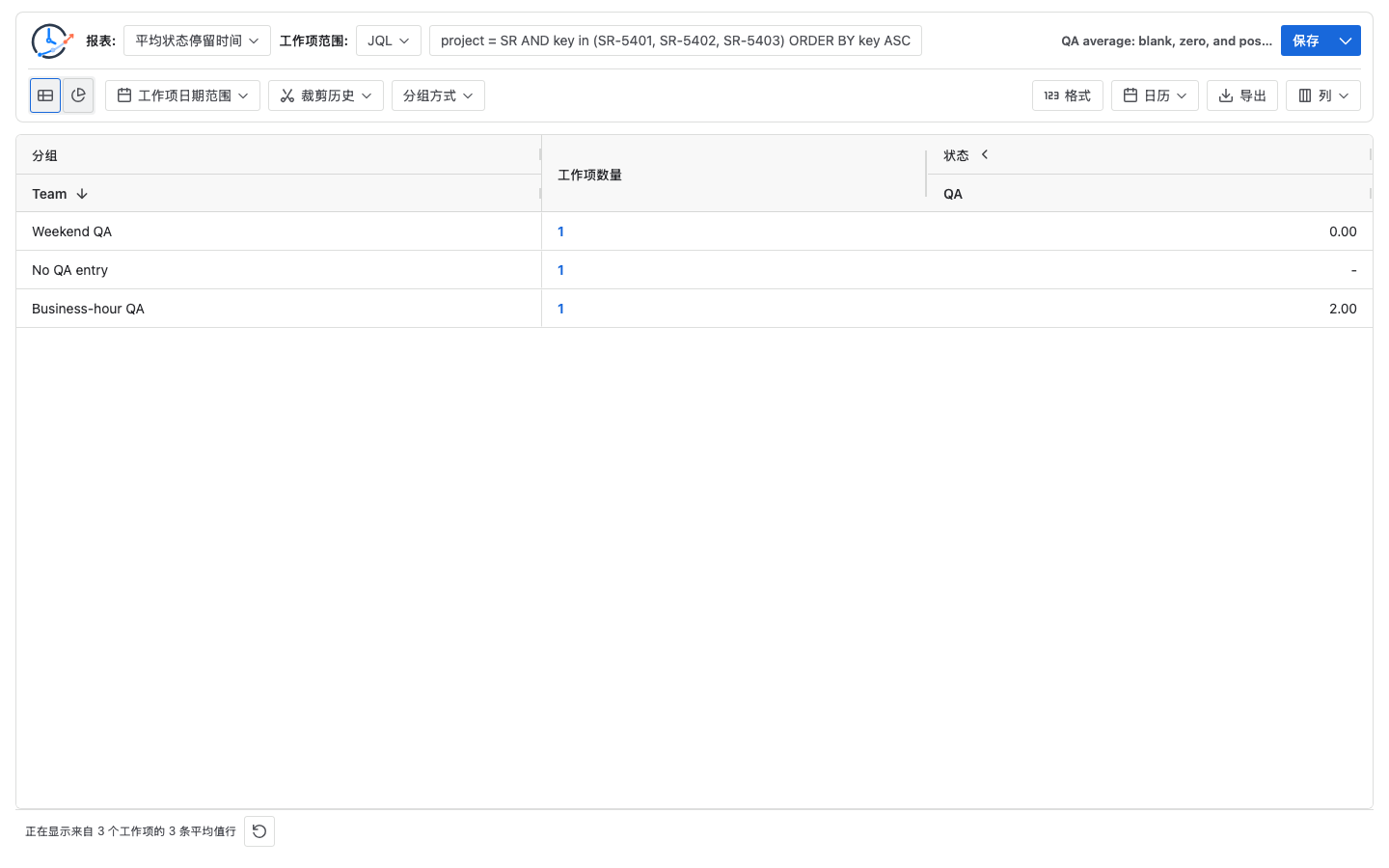

StatusPath Average Time in Status 表格按 Team 分组,QA 数值分别为横线、0.00 和 2.00
按 Team 分组的 QA 列清楚区分了无贡献、计入时长为零,以及计入两小时这三种结果。

人工核对三个单元格

横线:没有计算得到的 QA 贡献

SR-5401 在本报表使用的 History 中没有进入 QA:

QA 贡献者数量 = 0
QA duration 记录 = 无
数值 QA 平均值 = 未定义
显示值 = -

横线不是零的另一种写法。它保留了“该行没有计算得到的 QA 贡献”这一事实。在其他报表中,这种缺失也可能来自范围、权限、Work item date range、Trim History 或 Jira History 变化,而不一定是工作流路径跳过了 QA。

显示为零:先区分精确零与舍入零

SR-5402 确实记录了周六 09:00 到 11:00 UTC 的两小时 QA 自然时间区间。退出时间和报表运行时间都晚于该区间;Calendar 时区为 UTC,工作日为周一至周五,工作时间为 09:00-17:00,Trim History 关闭。因此整个区间都在所选 Calendar 之外:

已记录的 QA 区间 = 周六 09:00 → 11:00 UTC
与所选 Calendar 重叠 = 0h
QA 贡献者数量 = 1
QA 平均值 = 0h ÷ 1 = 0.00h

这套受控计算证明计入时长精确为零,但单元格文字本身不能。例如:

0.004h = 14.4 秒
按两位 Decimal Hours 显示 = 0.00h

这个舍入后的小正数与 0h 的原始结果不同,尽管两者都显示 0.00。因此,数值零保留了与横线不同的证据,但要判断它是否精确为零,仍需原始时间戳、Calendar 交集证据或更高精度的格式/导出。

正数:有一个位于 Calendar 内的 QA 贡献

SR-5403 在周一记录了同样的两小时区间,并且完整落在 09:00–17:00 UTC 内:

已记录的 QA 区间 = 周一 09:00 → 11:00 UTC
与所选 Calendar 重叠 = 2h
QA 贡献者数量 = 1
QA 平均值 = 2h ÷ 1 = 2.00h

这不是跨团队绩效比较。三个分组只是用于隔离状态参与情况和 Calendar 重叠时间的对照。

证明精确零仍保留在分母中

再运行一份只包含 SR-5402 和 SR-5403、按 Project 分组的 Average Time in Status 报表。两个工作项都进入过 QA,所以两者都是贡献者:

QA 计入总时长 = 0h + 2h = 2h
QA 贡献者数量 = 2
QA 平均值 = 2h ÷ 2 = 1.00h

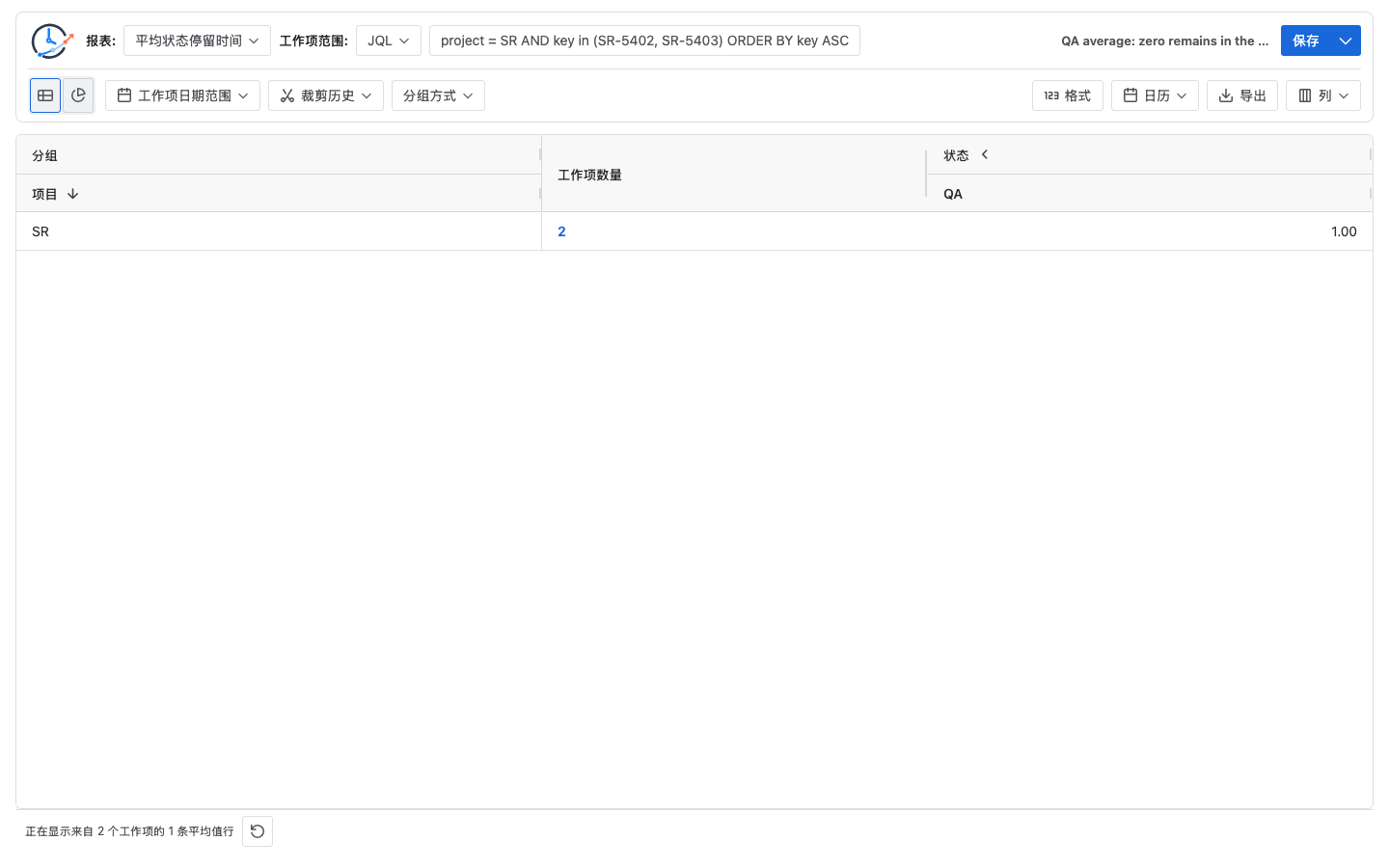

StatusPath Average Time in Status 报表显示 SR 项目有两个工作项,QA 平均值为 1.00
项目聚合结果为 1.00 小时,因为计入时长为零的 QA 贡献者仍保留在两个工作项的分母中。

如果错误地丢弃零值贡献者,结果会变成 2h ÷ 1 = 2.00h。截图中的 1.00 是符合条件的精确零贡献参与分母的聚合证据。

在 StatusPath Reports 中复现核对

  1. 打开每个工作项的 Jira Activity → History,核对 QA 进入与退出事件;不要根据当前状态推断过去的 QA 区间。
  2. 使用明确的三个工作项 key 范围运行 Average Time in Status。
  3. 本次核对中保持 Work item date range 为空,并关闭 Trim History。
  4. 选择 Weekdays 09:00-17:00 UTC,Format 设为 Decimal Hours,按 Team 分组,并且只显示 QA。
  5. 确认三个分组行的 Work item count 都是 1。
  6. 将鼠标悬停在每个数值 QA 平均值单元格上,或用键盘把焦点移到单元格,核对合计时长和参与者数量;不要只根据两位小数文字断定精确零。
  7. 运行两个 key 的聚合报表,确认 (0h + 2h) ÷ 2 = 1.00h。
  8. 对于横线,或仍无法解释的数值,请在完全相同的范围与时间控制下运行 Time in Status,检查工作项明细行,并确认 QA 贡献是否存在。

报表类型说明 Average Time in Status 与 Time in Status 的区别;Calendar 与时长用于核对工作日、工作时间、时区、节假日和例外;表格视图说明单元格和列的行为。

快速判断表

QA 单元格显示 首先检查的证据 安全解释
- QA 参与者数量、范围、历史窗口和规则 该分组行没有符合条件的 QA 贡献
0.00 原始时长、精度、参与者数量和 Calendar 交集 QA 数值存在;未舍入值为零或舍入后为零
正数 History 区间和 Calendar 重叠 存在计入的 QA 时长;继续核对显示单位

不要用可见的分组总数代替证据检查。Work item count 是 Team 分组的总体大小,而某个状态的参与者数量可能更少。

常见错误

把所有横线都转换成零

这样会抹掉“没有计算得到的 QA 贡献”与“有贡献区间但计入时长为零”之间的区别。

把零当作没有时间经过的证明

SR-5402 确实经过了 2 个自然小时。所选工作 Calendar 计入零,是因为两个时间戳都落在周六。

把每个显示的 0.00 都当作精确零

Decimal Hours 会舍入到两位小数。区分 0h 与 0.004h 之类的小正数前,应检查原始证据或更高精度的结果。

只检查当前 Jira 状态

已完成工作项即使当前状态是 Done,也可能有历史 QA 区间。应检查 Activity → History。

比较使用不同 Calendar 的结果

同一个周六区间在 24×7 Calendar 下可能得到不同的计入时长。应把 Calendar 名称和定义与数值一同记录。

假设 Work item count 就是 QA 分母

三个受控 Team 分组都包含 1 个工作项,但只有两个分组包含 QA 贡献者。应检查 QA 单元格证据。

排查符号时同时修改范围和历史控制

不同的 JQL、权限、日期筛选或 Trim History 边界可能改变 QA 贡献是否存在。先保持这些条件不变,再把差异归因于 Calendar。

常见问题

横线一定表示工作项从未进入 QA 吗?

不一定。它表示当前分组结果没有计算得到的 QA 数值。确认原因前,应检查 Jira History、范围、权限、Work item date range 和 Trim History。

为什么周六两小时的区间显示 0.00?

该工作项贡献了 QA 区间,但 Weekdays 09:00-17:00 UTC 在周六没有工作时间窗口,因此与所选 Calendar 的重叠为零小时。

0.00h 可以代表正时长吗?

可以。采用两位小数显示时,足够小的正小时数会舍入为 0.00h。受控的周末行之所以是精确零,是因为整个区间与 Calendar 没有交集;只看显示文字无法证明这一点。

改用 24×7 Calendar 会改变周末行吗?

会,前提是同一个完整区间仍在范围内。24×7 Calendar 会计入 2 个自然小时,因此单贡献者的 QA 平均值会是 2.00 Decimal Hours。

仅看 Work item count 足以判断横线是否正确吗?

不足。它描述的是分组总体,不一定是该状态的参与者数量。应核对 QA 单元格,必要时再检查 Time in Status 明细。

可以直接把 0.00 与另一份报表中的零比较吗?

只有在范围、History 边界、Calendar、时区、分组、状态身份和显示格式都对齐后才可以。文本相同不能证明计算规则相同。

相关指南

把缺失与计入为零分开

横线表示该分组行没有符合条件的数值 QA 贡献;0.00 表示数值贡献存在,但它可能是精确零,也可能是舍入到两位小数后的正数。修改工作流、范围或 Calendar 政策前,应先保留并核对这三种状态。

在 Atlassian Marketplace 试用 StatusPath Reports,复现三种单元格核对,再保存经过验证的范围、Team 分组、QA 列和 Calendar 配置。
