使用指南

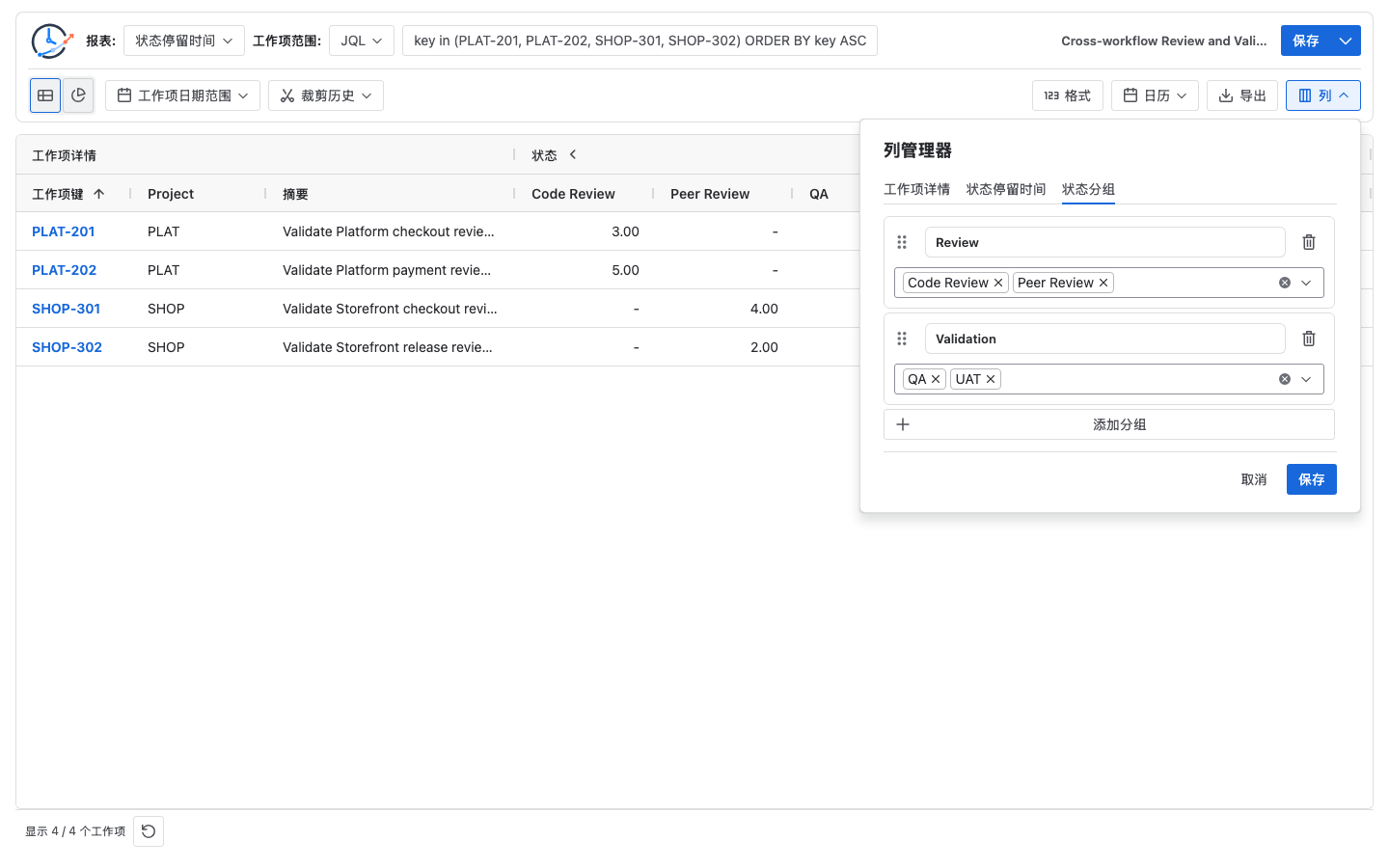

如何在 Jira Time in Status 报表中创建状态分组
要创建有用的 Jira 状态分组,应先定义分析阶段,再配置报表。把每个纳入的 Jira 状态映射到命名分组,记录有意排除项,并在验收时保留基础状态列。Time in Status、Average Time in Status 和 Status Count 可以配置 Status Group;Status Entry Date 与 Transition Count 不显示 Status Group,Time in Assignee 则使用 Assignee Group。未映射状态不会自动进入任何分组。本 Time in Status 示例使用 Code Review + Peer Review = Review、QA + UAT = Validation。
Status Group 是分析映射,不是 Jira 工作流修改
Atlassian 把 Jira 工作流定义为工作项经过的一组状态和流转。这些 Jira 状态仍是历史数据来源。在 StatusPath Reports 中创建 Status Group 不会重命名 Jira 状态、增加流转或修改工作流。
对于 company-managed Board,Atlassian 还说明管理员可以把多个 Jira 状态映射到同一个 Board 列。Jira Board 列与 StatusPath Status Group 可以使用相似的阶段名称,但它们位于不同配置界面,是两份独立定义。StatusPath 创建 Status Group 时不会读取或继承 Board 列映射,也不会把分组写回 Jira。如果报表需要与 Board 对齐,应分别记录两份配置。
本文负责状态映射的设计与验算方法;当前 Columns Manager 控件说明见列和分组。
真实 Jira 场景:用一个映射维护两个工作流
一名 PMO 需要为 Platform 项目和 Storefront 项目维护一份共享的报表阶段定义。两个工作流使用不同的详细状态名称:
| 项目工作流 | Review 阶段状态 | Validation 阶段状态 |
|---|---|---|
| Platform | Code Review | QA |
| Storefront | Peer Review | UAT |
报表映射约定为:
| Status Group | 纳入的 Jira 状态 | 定义 | 有意排除 |
|---|---|---|---|
| Review | Code Review、Peer Review | 处于项目特定评审阶段的时间 | In Progress、Blocked |
| Validation | QA、UAT | 处于项目特定验证阶段的时间 | Waiting for QA、Done |
这些排除是有意为之。Review + Validation 并不等于完整工作流生命周期。 未映射状态不会自动进入其中任何一个分组。如果以后决定把 Waiting for QA 纳入 Validation,这是一项需要版本记录的定义变更,而不是无关紧要的标签编辑。
可以使用Jira 工作流报表完整指南把总体、选择窗口、历史窗口、指标、Calendar 和输出定义与这份映射保存在一起。
验收时全程使用同一份报表配置:
| 设置 | 值 |
|---|---|
| Report | Time in Status |
| 工作项范围 | key in (PLAT-201, PLAT-202, SHOP-301, SHOP-302) ORDER BY key ASC |
| Work item date range | 空 |
| Trim History | 关闭 |
| Calendar | Always / elapsed time |
| Format | Decimal Hours |
| 可见基础状态列 | Code Review、Peer Review、QA、UAT |
| Status Groups | Review;Validation |
本验收数据使用 elapsed time,因此每个显示小时都是时间戳差值。改用 Business Calendar 时,也应使用同样方法,只对纳入的工作时段进行验算。
用基础状态列逐项验算分组值
相关 Jira History 区间为:
PLAT-201:Code Review2026-07-20 09:00Z → 12:00Z;QA12:00Z → 14:00Z。PLAT-202:Code Review2026-07-20 09:00Z → 14:00Z;QA14:00Z → 15:00Z。SHOP-301:Peer Review2026-07-20 09:00Z → 13:00Z;UAT13:00Z → 16:00Z。SHOP-302:Peer Review2026-07-20 09:00Z → 11:00Z;UAT11:00Z → 15:00Z。
使用 elapsed time 时,预期表格为:
| 工作项 | Code Review | Peer Review | QA | UAT | Review 计算 | Validation 计算 |
|---|---|---|---|---|---|---|
PLAT-201 |
3h | — | 2h | — | 3h + 无贡献 = 3h | 2h + 无贡献 = 2h |
PLAT-202 |
5h | — | 1h | — | 5h + 无贡献 = 5h | 1h + 无贡献 = 1h |
SHOP-301 |
— | 4h | — | 3h | 无贡献 + 4h = 4h | 无贡献 + 3h = 3h |
SHOP-302 |
— | 2h | — | 4h | 无贡献 + 2h = 2h | 无贡献 + 4h = 4h |
| 列合计 | 8h | 6h | 3h | 7h | 14h | 10h |
横线保留“没有基础状态贡献”这一事实,并不能证明工作项记录过一次零时长访问。验算分组时,该成员只是没有可相加的时长。
列级验算如下:
Review 分组 = Code Review 合计 + Peer Review 合计
= 8h + 6h
= 14h
Validation 分组 = QA 合计 + UAT 合计
= 3h + 7h
= 10h
纳入的基础状态合计 = 8h + 6h + 3h + 7h = 24h
分组阶段合计 = 14h + 10h = 24h
最后一项相等,是因为这 4 个纳入的基础状态在两个分组中形成了完整且互斥的划分。未映射状态不贡献给任何分组。如果把同一个状态同时加入两个分组,其时长会分别出现在两个分组中,这两个分组合计不能相加。24h = 24h 并不代表分组覆盖 To Do、In Progress、Blocked、Done 或其他被排除的生命周期阶段。

创建可持续核查的状态映射
- 先写报表问题。 使用“选定工作流时间中有多少处于评审和验证阶段”这类有边界的问题,不能先从一个方便的分组名称出发。
- 盘点确切 Jira 状态。 记录状态名称、可获得的状态 ID、所属项目或工作流,以及目标分析阶段。如果标签曾重命名、本地化或重名,应先按状态身份核对指南确认身份,再进行分组。
- 确定纳入规则。 把每个来源状态标为“纳入一次”“有意排除”或“待评审”。不能仅因名称陌生就让一个状态从映射中消失。
- 固定计算输入。 验算期间保持工作项范围、Work item date range、Trim History、Calendar、Format 和报表时间不变。
- 创建两个 Status Group。 在 Columns Manager 中把 Code Review 和 Peer Review 加入 Review,再把 QA 和 UAT 加入 Validation;同时保留四个基础状态列。
- 核对行与合计。 至少从 Jira History 重新计算一个工作项,再对完整受控范围证明
8h + 6h = 14h与3h + 7h = 10h。 - 分别测试其他报表类型。 时长验算通过,并不自动证明平均值分母或进入次数正确。
- 把定义与报表一起保存。 记录映射负责人、版本、评审日期、来源工作流和验收行。Saved Reports可以保留支持的配置,但再次运行时查询当前 Jira 数据,并不会冻结本文结果。
明确当前已发布的报表边界
Status Group 目前有以下报表类型边界:
| 报表类型 | Status Group 行为 |
|---|---|
| Time in Status | 对每个工作项汇总所选成员状态的时长单元格 |
| Average Time in Status | 表格、时长筛选、排序和导出对成员状态已经显示的平均值求和;成员状态分母不同时,该值不是先按工作项合并阶段后得到的平均值 |
| Time in Assignee | 使用以 Jira 用户为成员的 Assignee Group,而不是 Status Group |
| Status Count | 汇总成员状态的 entryCount;不会把更宽泛业务阶段的访问去重 |
| Status Entry Date | 当前表格不显示 Status Group |
| Transition Count | 不显示 Status Group;应保留确切的 From → To 方向 |
对于 Average Time in Status,当前已发布的分组值是一项显示聚合:它对各成员状态已经计算并显示的平均值求和。当前表格、时长筛选、排序和导出都使用这一合计。如果 Code Review 与 Peer Review 的贡献工作项总体不同,它们的显示平均值之和就不是先按工作项合并 Review 阶段后得到的平均值。解释结果时,应同时保留成员状态的分母和基础值。可以使用报表类型把时长、平均值、进入次数、进入日期和流转问题分开。
在本例中,4 个工作项都分别一次进入一个 Review 成员和一个 Validation 成员:
Review Status Count = 2 次 Code Review 进入 + 2 次 Peer Review 进入 = 4
Validation Status Count = 2 次 QA 进入 + 2 次 UAT 进入 = 4
这些是状态进入事件,不是小时数,也不是去重后的阶段访问。重新进入 Code Review 会增加 Review Status Count。一个工作项先进入 Code Review,再直接流转到 Peer Review,会分别为两个成员各贡献一次进入,因此分组合计为 2;即使业务把这段过程视为一次连续的 Review 阶段访问,Status Count 也不会把它去重为 1。
常见错误
把 Jira Board 列当成报表定义
Board 列可以为了看板展示和完成规则映射多个状态,但仍应单独保存本报表使用的 StatusPath 映射。
验收前隐藏基础状态列
没有来源列的分组值难以质疑和复核。代表性行与合计完全对上之前,应保持成员列可见。
把 Average Status Group 当成按工作项合并的阶段平均值
当前分组单元格会把成员状态的显示平均值相加。成员状态的贡献工作项数不同时,这个合计并不等于按工作项合并后的 Review 平均值。应检查各成员分母,不能为该合计赋予“合并阶段平均值”的含义。
把同一个状态加入多个分析阶段
如果映射重叠,相加分组合计时可能重复计算同一段时长。需要做可加汇总时应使用互斥映射;如果确实需要重叠分组,应把它们标记为不能相加的不同问题。
把被排除的状态当成零
排除表示阶段定义不纳入该状态,并不能证明选定工作项在该状态停留了零时间。
用宽泛分组诊断具体延迟
Review 可用于宽泛的阶段汇总,但无法说明 Code Review 还是 Peer Review 推高了结果。提出工作流修改前,应返回基础状态列和 Jira History。
QA 与测试瓶颈指南说明了为什么诊断时应分开保留 Waiting for QA、实际 Testing 和重新测试路径,即使后续汇总适合使用更宽泛的分组。
期待 Status Entry Date 或 Transition Count 使用同一分组
当前表格不会在这两种报表中显示 Status Group。里程碑日期应保留确切状态身份,流转应保留确切方向。
常见问题
Status Group 与 Jira Board 列相同吗?
不同。两者都可以把多个状态组织到一个阶段名称下,但 Board 列属于 Jira Board,Status Group 属于 StatusPath 报表配置。StatusPath 不读取或继承 Board 映射,也不会把 Status Group 写回 Jira。如果需要两者对齐,应分别记录。
一个 Status Group 可以包含不同 Jira 工作流的状态吗?
它可以组合报表可用的选定状态,本例中的 Review 就是如此。应先核对每个状态的身份、工作流含义和基础列结果;名称相同或相似本身不能证明阶段边界等价。
Review 为 14 小时,是否表示评审人员实际工作了 14 小时?
不是。它表示在选定范围、历史窗口和 Calendar 下的状态停留时间,其中可能包含排队、等待、自动化、讨论,以及这些状态所代表的其他时间。
基础状态列需要永久显示吗?
验收和定期审计时应显示。验证完成后的例行汇总可以突出分组列,但映射与代表性基础证据仍应与报表定义一起保存。
同一个 Status Group 在所有报表中的含义都相同吗?
不同。Time in Status 对每个工作项汇总成员时长;当前 Average Time in Status 的分组显示对成员状态显示的平均值求和;Status Count 汇总成员 entryCount。Time in Assignee 使用 Assignee Group,不能复用状态成员。每种指标都必须分别验算。
相关指南
- 如何计算 Jira Cloud 中的状态停留时间
- 如何计算排除 On Hold 的 Jira 活跃流程时长
- Jira 状态重命名和本地化后如何核对工作流报表
- 为什么 Jira 状态列没有出现在 Time in Status 报表中
- 如何比较不同 Jira 团队的 Average Time in Status
让映射与指标一起发布
只有当 Status Group 的目的、成员、排除项、负责人、版本、报表类型和基础列验算与结果一起保存时,它才值得信任。即使 Review 与 Validation 适合作为汇总阶段,也要保留详细状态用于诊断;不能把 Average 分组合计解释为按工作项合并后的阶段平均值。
前往 Atlassian Marketplace 试用 StatusPath Reports,配置 Review 与 Validation 映射,用 Jira History 验算 Time in Status 成员,确认 Status Count 是成员进入次数合计,并保存经过评审的报表定义。Time in Assignee 应使用 Assignee Group,而不是 Status Group。
